3. 시공검사방법 및 기준
3-1. 사용자재의 검사
(1) 종자배합 및 사용량
1) 종자배합은 발생기대본수를 기본으로하여 배합하며 배합된 상태로 반입하는 것을 원칙으로 하기 때문에 종자 배합비율 및 종자별 발아시험성적서를 제출받아 서류검사로 시행한다.
<종자배합표〉
|
성상 |
식물명 |
기대 본수 |
발아율(%) |
순도(%) |
립수/g |
보정율 |
M2당 파종량 |
150M2당 파종량 |
비고 |
|
|
|
|
|
|
|
|
|
|
|
〈배합기준〉
|
구 분 |
초본형 |
화본형 |
관목형 |
삼림형 |
|
종 수 |
2종이상 |
5종이상 |
5종이상 |
7종이상 |
|
발생기대본수 |
초본 |
1,000본이상 |
2,000본이상 |
500본이상 |
500본이상 |
|
목본 |
- |
- |
100본이상 |
200본이상 |
|
소계 |
1,000본이상 |
2,000본이상 |
600본이상 |
700본이상 |
2) 종자사용량은 배합종자가 150M2단위로 포장되어 반입되기 때문에 포장된 상태로 계측하며 투입전 샘플검사로 시행한다.
〈사용량기준〉 (단위 : Kg)
|
구분 |
초본형 |
화본형 |
관목형 |
삼림형 |
비고 |
|
150M2당 |
1.5 |
0.75 |
3.0 |
7.5 |
|
(2) 기초공사 자재
|
품 명 |
사용규격 |
기 준 |
비 고 |
|
능형망 |
#10×58×58 (PVC코팅) |
외경 : 3.2mm±0.08 내경 : 2.3mm±0.08 눈크기 : 58mm±3% |
|
|
철선 |
#8 (PVC코팅) |
외경 : 4.0mm±0.08 내경 : 3.2mm±0.08 |
|
|
주앙카핀 |
ø16, L=400 |
외경 : 16mm± 2% 길이 : 400mm± 10% |
* 길이는 구부린 것을 포함 |
|
보조 앙카핀 |
ø13, L=300 |
외경 : 13mm± 2% 길이 : 300mm± 10% |
〃 |
|
천연섬유NET |
COIR-NET ø3∼5×(10∼100) |
외경 : 설계치수± 3% |
|
|
천연 섬유망 |
JUTE-MESH ø1×(5∼100) |
외경 : 설계치수± 3% |
|
|
고정핀 |
L=250, L=200 |
길이 : 설계치수± 10% |
* 길이는 구부린 것을 포함 |
* 본 기준에 포함되지 아니한 사항은 일반 토목시방서 자재 검사기준 및 KS기준에 의한다.
3-2. 시공두께의 측정
(1) 시공완료후 3일 이내에 측정하여 검사하도록 한다.

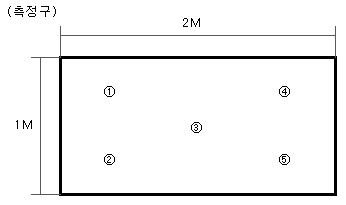

(2) 표면이 평평하게 다듬어진 보통토사, 경질토사 비탈면일 때에는 평균시공두께를 1,000m2당 1개소의 측정구를 설정하고 측정하여 검사한다.
|
측정공(5개)의 평균치 ≥ 설계두께×재료손실률보정(90%) |
(3) 암반비탈면의 경우 굴곡편차의 평균이 3cm이하이거나 균열이 거의 없을 때에는 평균시공두께를 500M2당 1개소의 측정구를 설정하고 측정하여 검사한다.
|
측정공(5개)의 평균치≥설계두께×재료손실률보정(80%) |
(4) 암반비탈면의 경우 굴곡편차의 평균이 5Cm 이상이거나 균열이 많을 때에는 시공횟수나 사용재료의 양에 의한 검사를 원칙으로 하며 감독자와 사전에 협의하여야 한다.
4. 유지관리
본 공법은 자생초·목본에 의한 생태복원을 도모하는 공법이기때문에 외래잔디를 사용하지 않거나 발주처의 요구에 의한 조기피복효과의 필요성에 따라 최소(20%이내)로 사용한다. 자생초·목본은 초기발아 및 생육이 매우 늦은 편이기 때문에 기후조건 및 현장여건에 맞는 차광막설치, 관수, 시비등의 유지관리를 시공 후 2주이상 시행하여 초기피복효과상승 및 초기생육이 원활하도록 시행하여야 한다.(단, 별도로 공사비를 계상한다.)
<유지관리 기준>
|
구분 |
시행조건 |
유지관리공 |
공사기간 |
|
시공적기 (3∼6월) |
시공전 3개월 이상 가뭄일때 |
차광막(50%)설치+ 주 3회관수 |
1개월이상 |
|
시공전 1개월 이상 가뭄일때 |
차광막(50%)설치 + 주 2회관수 |
2주이상 |
|
시공후 가뭄이 예상될때 |
주 3회 관수 |
2주이상 |
|
시공부적기 (7∼9월) |
시공전 2개월 이상 가뭄일때 |
차광막(50%)설치 + 주 3회관수 |
1개월 이상 |
|
시공전 1개월 이상 가뭄일때 |
차광막(50%)설치 + 주 2회관수 |
3주이상 |
|
시공후 가뭄이 예상될때 |
주 3회 이상 관수 |
3주이상 |
|
시공부적기 (10∼11월) |
익년 5월까지 - 강우일수 월2회 이하일 때 - 발아수가 기대본수×50% 미만일때 |
주 3회이상 관수 필요시 차광막설치 |
1개월 이상 |
* 시공후 적정생육 및 복원목표의 원활한 달성을 위하여 필요시 적정의 시비와
추파를 시행할 수 있다.
▶
시방서 : 공법개요 |
시공방법 |
사용재료 |
재료배합 및 사용량
시공기계 및 인원 |
시공순서 및 관리 |
시공검사 방법 및 기준
사용자재의 검사 |
시공두께의 측정 |
유지관리 |
